אם אתם רוצים לייצר רצפה טובה ועמידה בפני שחיקה (או רצפת חדירה איכותית), עליכם להתייחס לחוזק בסיס הבטון, ובמיוחד לשטיחותו. רצפה טובה ועמידה בפני שחיקה אינה קשורה קשר הדוק רק לאיכות האגרגט העמיד בפני שחיקה. נדרשת שכבת בסיס טובה יותר. מאמר זה נועד לספק לכם את טכנולוגיית פילוס לייזר ורצפות עמידות בפני שחיקה של בטון המקיפה והשלמה ביותר. התוכן הבא הוא שיטות הבנייה המסוכמות על ידי Shanghai Jiezhou Engineering & Mechanism Co., Ltd. בהתבסס על ניסיון רב שנים בתעשייה. לעיונכם.
תהליך בנייה: טיפול בשכבת בסיס → קיבוע טפסות מחסן → הזנת בטון → מכונת פילוס לייזר, ריצוף, ויברציה ודחיסה → פיזור אגרגטים מתכתיים → קלנדרינג והפקת תרחיף → ליטוש → השקיה ואשפרה → חיתוך וריסוס מישקים מכניים.

תמונה של בניית מגהץ לייזר
טיפול בסיסי
1. ראשית, יש לפנות את הפסולת משכבת היסוד ולא יהיו פסולת על פני שכבת היסוד.
2. יש לסתת את החלק הבולט המקומי של המשטח כדי ליצור גובה אחיד. יש לבדוק האם שטוחות נדבך הבסיס עומדת בתקן בטווח של ± 2 ס"מ מגובה התכנון כדי להבטיח את עובי הריצוף של הבטון.
הגדרות תבנית
ראשית, בהתאם למיקום עמוד הפלדה של המפעל כולו, דרישות התכנון, הכנת הטפסות, כיוון נסיעת הרכב ומאפייני הבנייה של ציוד היישור, מנוסחת תוכנית יציקה אמינה לבנייה. יש להתקין טפסות קשיחה באזור הבנייה. הטפסות יהיו טפסות מיוחדות העשויות מפלדת תעלות, והפתח העליון של הטפסות יותאם כך שתהיה שטוחה ועקבית מבפנים ומבחוץ.
הגדר שכבת הזזה
לאחר הקמת הטפסות, יש לכסות את אזור הבנייה בניילון פלסטיק כדי להפריד בין נדבך הבסיס לפני השטח של הבטון וליצור שכבת הזזה.
רשת חיזוק מחייבת
1. יש לעבד את רשת החיזוק באמצעות אצווה מרכזית ומאוחדת באתר, ולהעביר אותה למיקום המיועד לצורך ערימה לאחר הקשירה. משטח החיזוק יהיה נקי, נקי מלכלוך, חלודה וכו' כדי להבטיח את איכות חומרי הגלם. רשת החיזוק צריכה להיות קשורה במלואה, והמרווח והגודל צריכים לעמוד בדרישות התכנון והמפרט. לאחר הקשירה, יש לבדוק את רשת החיזוק כדי לראות האם שכבת המגן מספיקה, האם הקשירה יציבה והאם יש רפיון.
2. לפני יציקת הבטון, יש להתקין אותו במיקום המיועד על ידי העובדים. גודל רשת החיזוק הוא 3 מטר × 3 מטר.

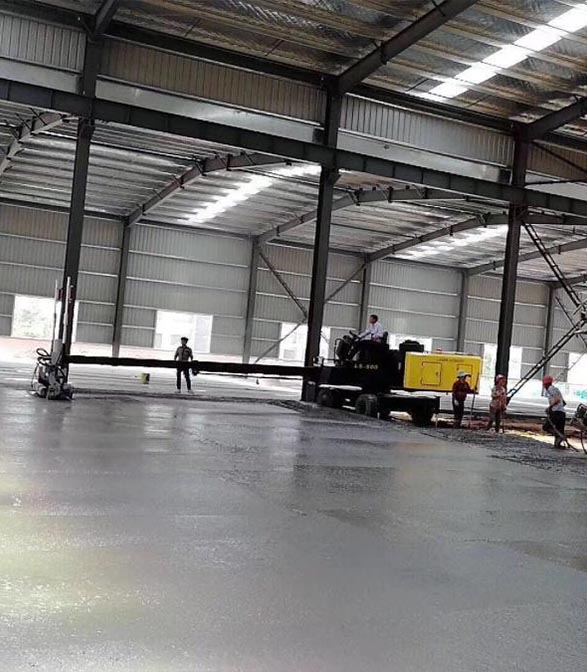

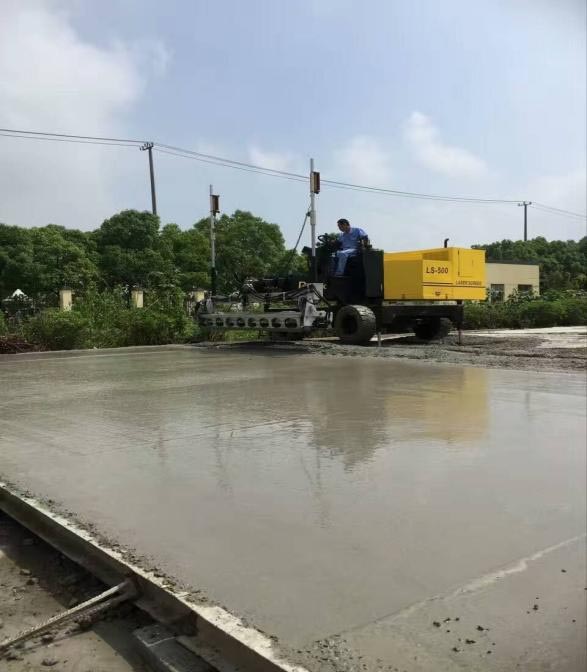

הפעלת מכונת פילוס לייזר

לפני יציקת בטון, יש לבצע ניפוי שגיאות במכונת פילוס הלייזר. יש להקים ולפלס את משדר הלייזר, ולהתאים את המפלס והגובה של ראש היישור של מכונת יישור הבטון בהתאם לאות המשודר כדי להתאים אותו לגובה קרקע הבטון. במקביל, יש להתאים את הפרש הגובה בשני קצוות ראש היישור לטווח של 0.5 מ"מ. לפני בנייה בקנה מידה גדול, יש להשתמש תחילה בציוד לייצור ניסיוני ולבדוק כדי לוודא שאין שגיאות.
יציקת בטון
1. יש להשתמש בבטון מסחרי. ביצועי השירות של הבטון המסחרי יעמדו בדרישות המפרטים הרלוונטיים, ושקיעת הבטון לתוך התבנית תהיה מבוקרת ב-160-180 מ"מ.
2. יש לריצוף בטון מהקצה בצורה מסודרת. כאשר תערובת הבטון יוצקת לתוך התבנית, הפריקה תהיה מרוכזת ואיטית, והעובי הווירטואלי יהיה גבוה בכ-2 ס"מ מהתבנית. במידת הצורך, יש להפחית או להוסיף את החומר, והחתכים האנכיים והאופקיים צריכים לעמוד בדרישות. יש לריצוף הבטון ברציפות ללא הפרעה.
3. לאחר יציקת הבטון, יש ליישר את ערימות הבטון באופן גס באופן ידני בטווח האפקטיבי של הזרוע הטלסקופית של מכונת היישור, ולאחר מכן יש לבצע את הרטט, הדחיסה והיישור בבת אחת בעזרת מכונת היישור בלייזר. בתהליך היישור, יש להשתמש בכיוון אחד כעיקרון, ולהניח את הבטון אחורה מבפנים החוצה צעד אחר צעד.
4. יש לדחוס ולפלס באופן ידני אזורים בהם לא ניתן לבצע בנייה מכנית, כגון פינות ועמודי פלדה.
מבנה רצפה עמיד בפני שחיקה
לפני ההתקשות הראשונית של הבטון, יש להשתמש במרית דיסק כדי לטייח גס עד לשחרור התרחיף, והמקשה יתפזר באופן שווה על פני הבטון. לאחר שהמקשה סופג כמות מסוימת של מים, יש להתחיל לטחון; לאחר הליטוש הגס, יש לפזר את השכבה השנייה של המקשה, וכמות החומר תהיה 1/3 מזו של התהליך הקודם. יש לבצע ליטוש צולב במהלך הליטוש, ואין לפספס ליטוש.
דחיסת כף וליטוש
1. לאחר יישור הלייזר, יש להרים את הבטון ולסיים אותו בעזרת כף לפני ואחרי ההתקשות הראשונית. פעולת הניקוי של מטחנת הדיסק תתבצע מספר פעמים בהתאם להתקשות שכבת פני השטח. מהירות הפעולה של הניקוי המכני תותאם בהתאם להתקשות קרקע הבטון, ופעולת הניקוי המכני תתבצע אנכית ואופקית.
2. לפני הכיוון הסופי, יש להחליף את דיסק המטחנה כלהב, ולהתאים את הזווית לטחינה וליטוש. באופן כללי, פעולת הליטוש היא יותר מפי 2 כדי שהברק של הרצפה יהיה אחיד.
סֶדֶק:יש לחתוך את החיבורים בזמן 2-3D לאחר בניית שכבת פני השטח עמידה בפני שחיקה. יש לאמץ חיתוך רטוב לחיתוך חיבורים, בעובי של 5 ס"מ ובעומק של לא פחות מ-1/3 מעובי הבטון. תפר החיתוך צריך להיות ישר ויפה.
הִתרַפְּאוּת: לאחר ליטוש הבטון, יש לכסות אותו בניילון נצמד ולהשקות אותו לצורך ייבוש. במהלך תקופת הייבוש, כאשר חוזק הבטון של שכבת השטח אינו מגיע ל-1.2 מגה פסקל, אין לדרוך עליו.
אֲטִימָה
1. לאחר שבועיים של התייבשות הרצפה, יש לנקות היטב את נקודת החיתוך ולהסיר את כל החלקיקים הרופפים והאבק בנקודת החיתוך.
2. יש להשתמש בחומר איטום פוליאוריטן בעל גמישות לאורך זמן וקיבוש מהיר כדי למלא את תפר ההתכווצות.
אמצעי בקרה
1. חומרים המשמשים באתר חייבים להיות כפופים לאישור האתר, ויש לערום אותם במיקום המיועד לאחר אישור. שימו לב שחומרים עם דרישות עמידות למים חייבים לנקוט באמצעים המתאימים נגד לחות וגשם.
2. לספק צוות ניהול בנייה מנוסה ומפעילי בנייה מיומנים. לפני הבנייה, יש לארגן את הצוות הרלוונטי לביצוע גילוי טכני על השימוש הנכון במכונות וכלי בנייה ובקרת תהליכים מרכזיים, על מנת להבטיח שצוות הבנייה מיומן בתפעול כל תהליך.
3. מכונות וכלי הבנייה יעמדו בדרישות, יהיו במצב תקין, ויהיו בהם כלים רזרביים חשובים.
4. יש לשמור על סביבת הבנייה באתר נקייה ומסודרת כדי למנוע זיהום של הקרקע על ידי אבק וחומרים אחרים.
5. יש לפנות את הכיסים, האשפה וחומרי הפסולת האחרים שנותרו באתר מדי יום על מנת להבטיח פינוי האתר לאחר העבודה. במקרה של פסולת של חומרים מיוחדים, שיטת הטיפול תהיה בהתאם לדרישות לטיפול בחומרים מיוחדים.
לבסוף, בנוסף למילוי קפדני של ההליכים הנ"ל, רצפה טובה ועמידה בפני שחיקה דורשת גם תיאום ושיתוף פעולה בין הבטון לרצפה העמידה בפני שחיקה.
חברת Shanghai Jiezhou Engineering & Mechanism Co., Ltd., נוסדה בשנת 1983 ומתמקדת במחקר ופיתוח, ייצור ומכירה של מכונות בתחום רצפות בטון. מכונות לייזר, מרית כף, מכונות חיתוך, מכבש פלטות, מכבש דחיסה ומכונות אחרות משתמשות בטכנולוגיה העדכנית ביותר וזכות לשבחים רבים מצד לקוחות.
יש לה לקוחות ביותר מ-100 מדינות ברחבי העולם והיא מובילה בתעשייה. אם יש לכם שאלות, אתם מוזמנים להתקשר ל-DYNAMIC, ונשרת אתכם מכל הלב!
